스마트 양식장 2025
연구진의 데이터 분석 효율을 개선하기 위해 양식 연구 플랫폼의 기획부터 개발까지 전 과정을 주도했습니다.
Period 2025.06 ~ 2025.12 (6개월) Role PM · UI/UX · Frontend Team Koast
프로젝트 개요
연구진의 데이터 분석 효율 향상을 목표로 양식 연구 플랫폼 구축 프로젝트를 기획부터 개발까지 주도했습니다.주요 활동:
- 연구진과 직접 소통하며 Figma, 네이버 폼, 메일, 유선통화 등 다양한 채널로 요구사항 수집

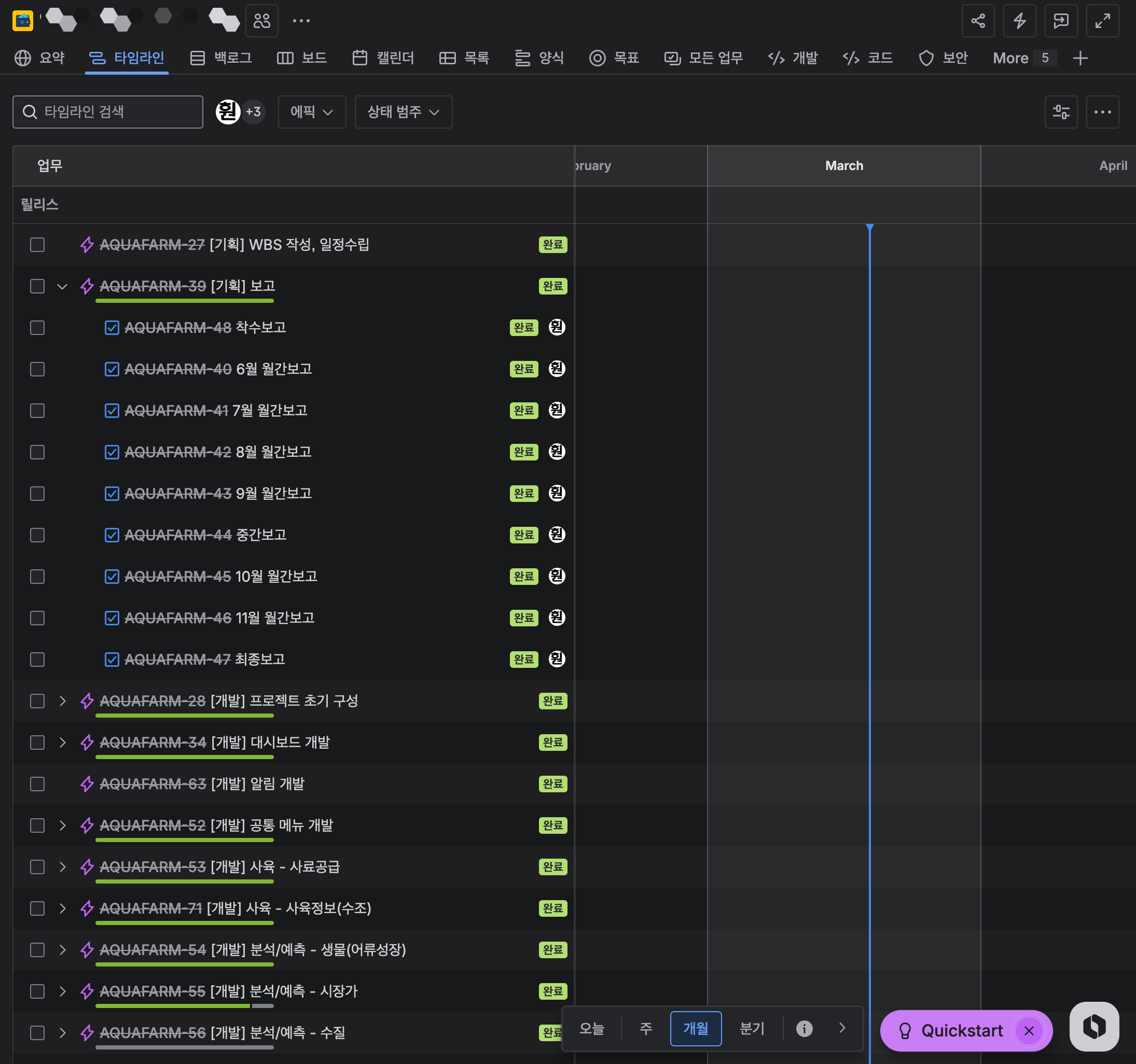

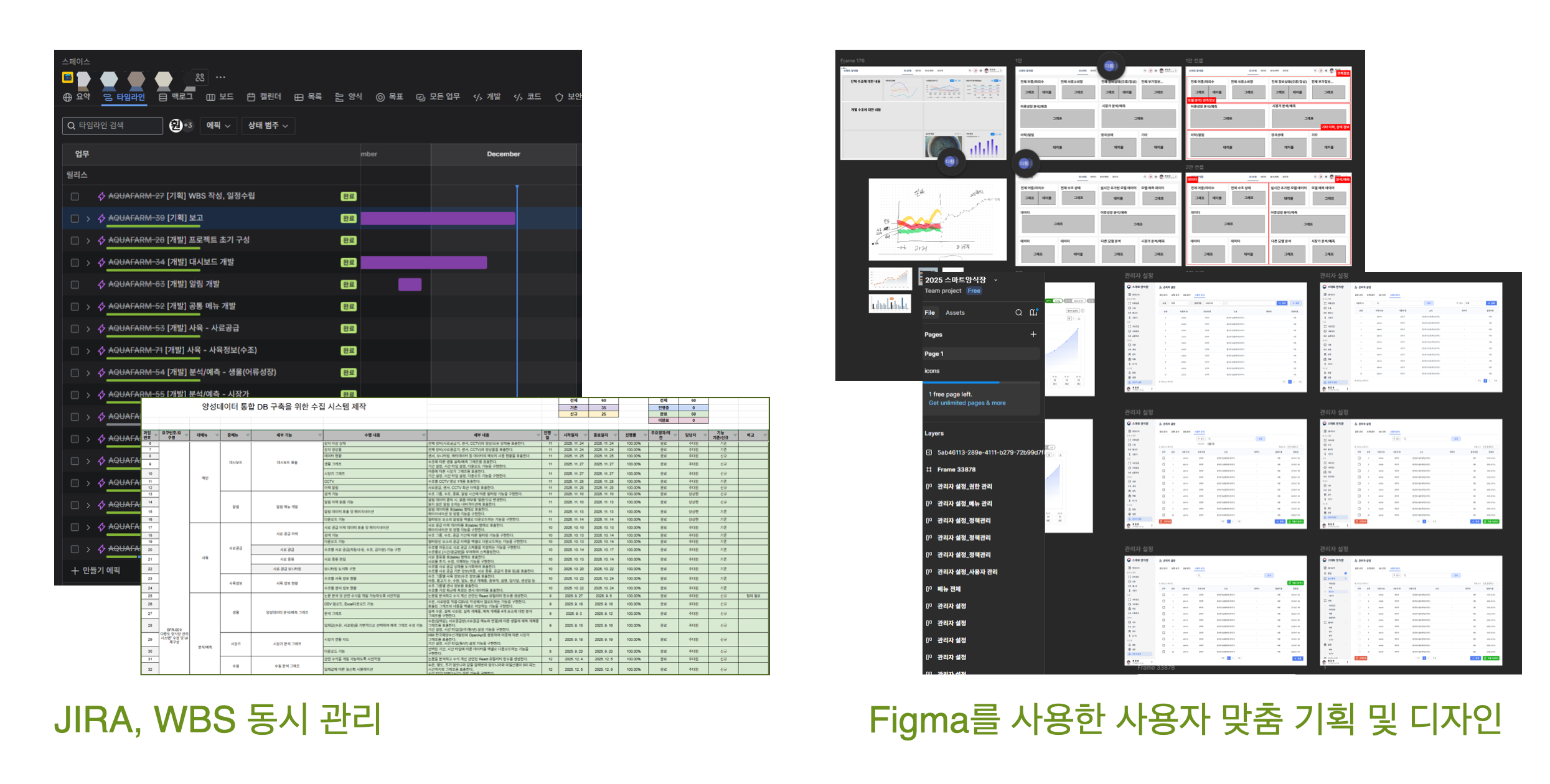

- Jira 기반 기능 단위 Task 및 칸반 보드로 진행 상황 관리
- Spreadsheet 기반 WBS 작성 및 산출물 관리
- 주간 스프린트 운영으로 이슈사항 공유 및 일정 관리
- 기획, UX 설계(Figma), API 명세(Swagger, Confluence), 프론트 개발까지 엔드-투-엔드 주도
- 연구진의 데이터 분석 시간 40분 → 2분 단축 (약 95% 개선)

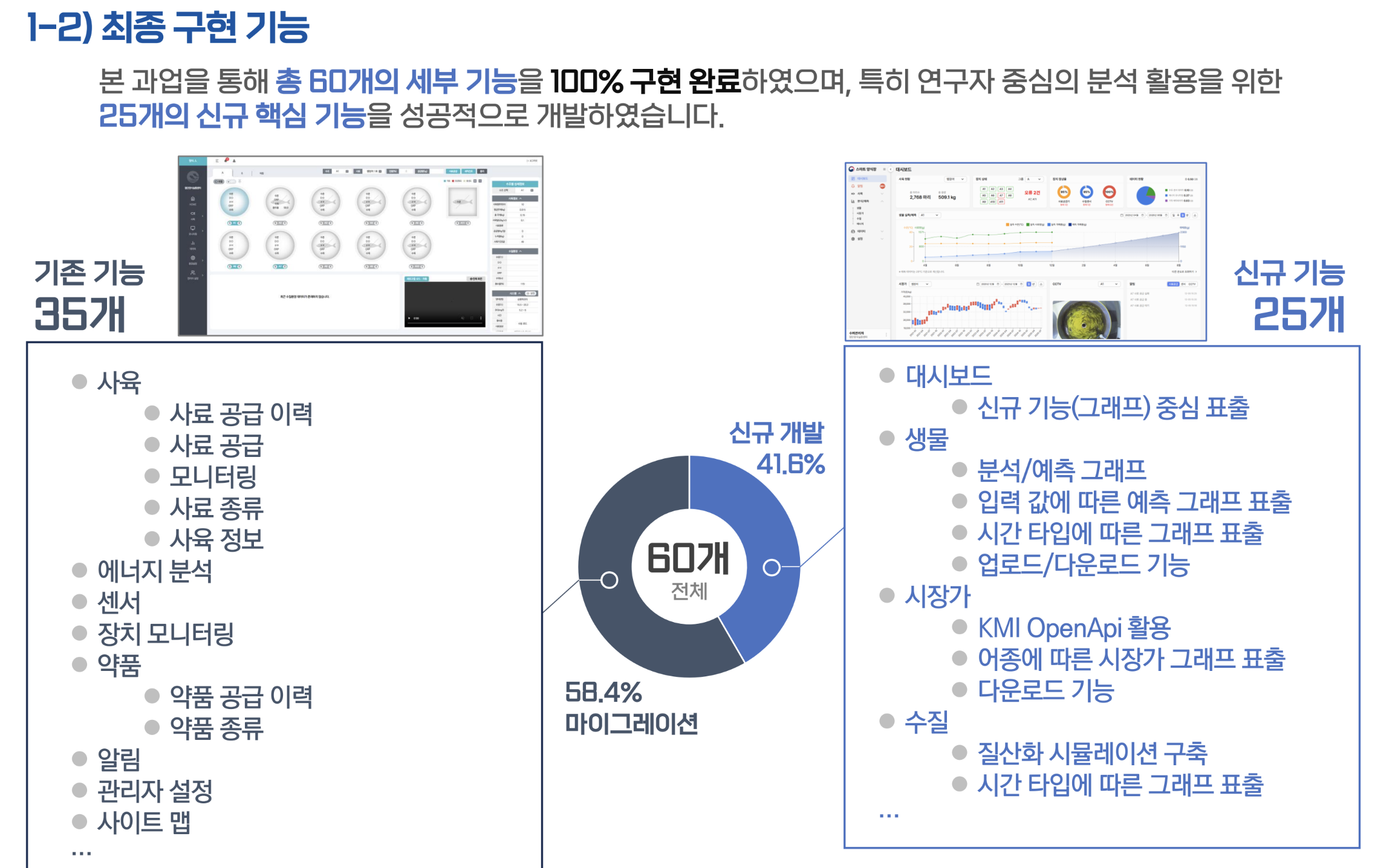

- 신규 기능 25개 개발 및 기존 Vue.js 기반 35개 메뉴 React 마이그레이션

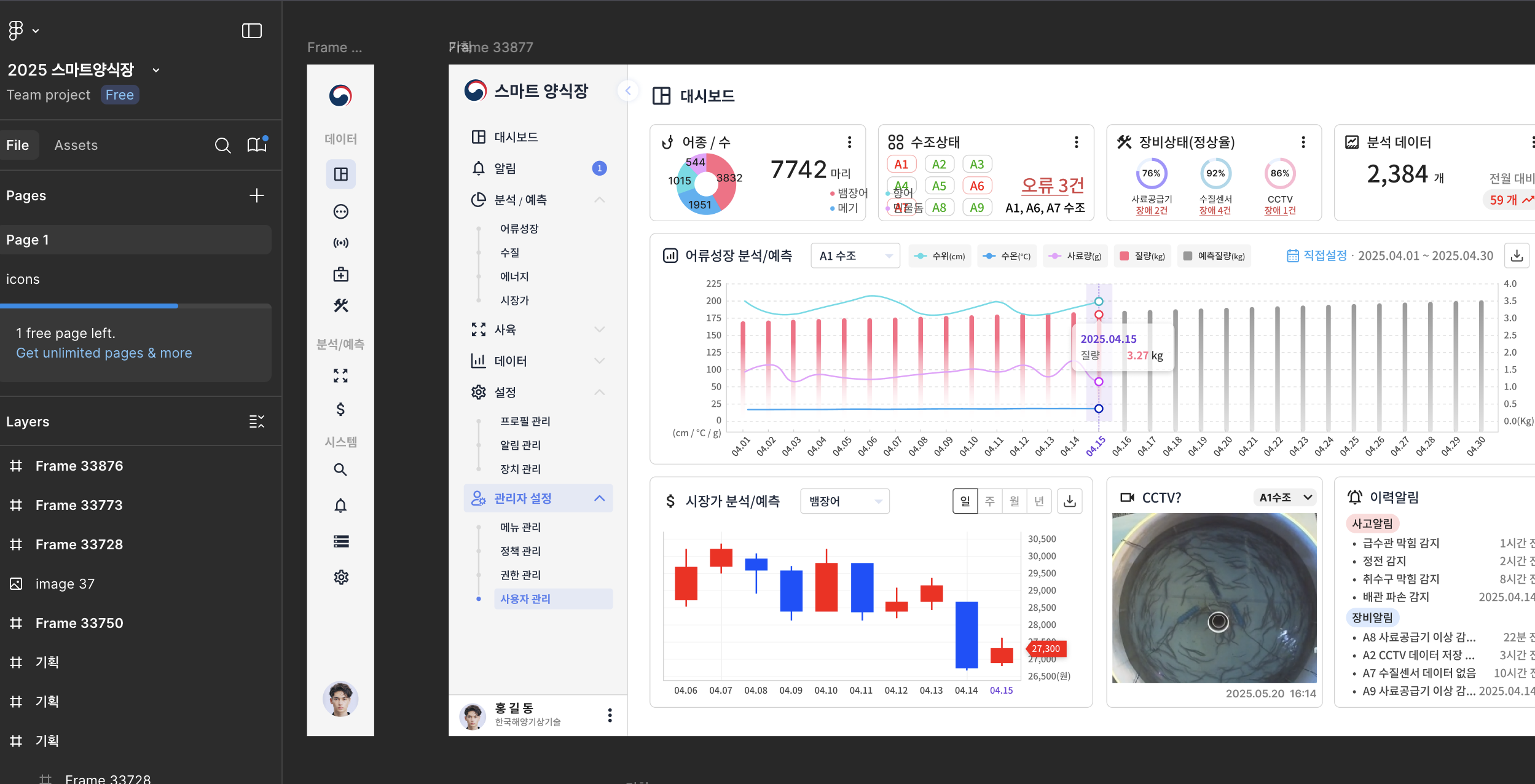

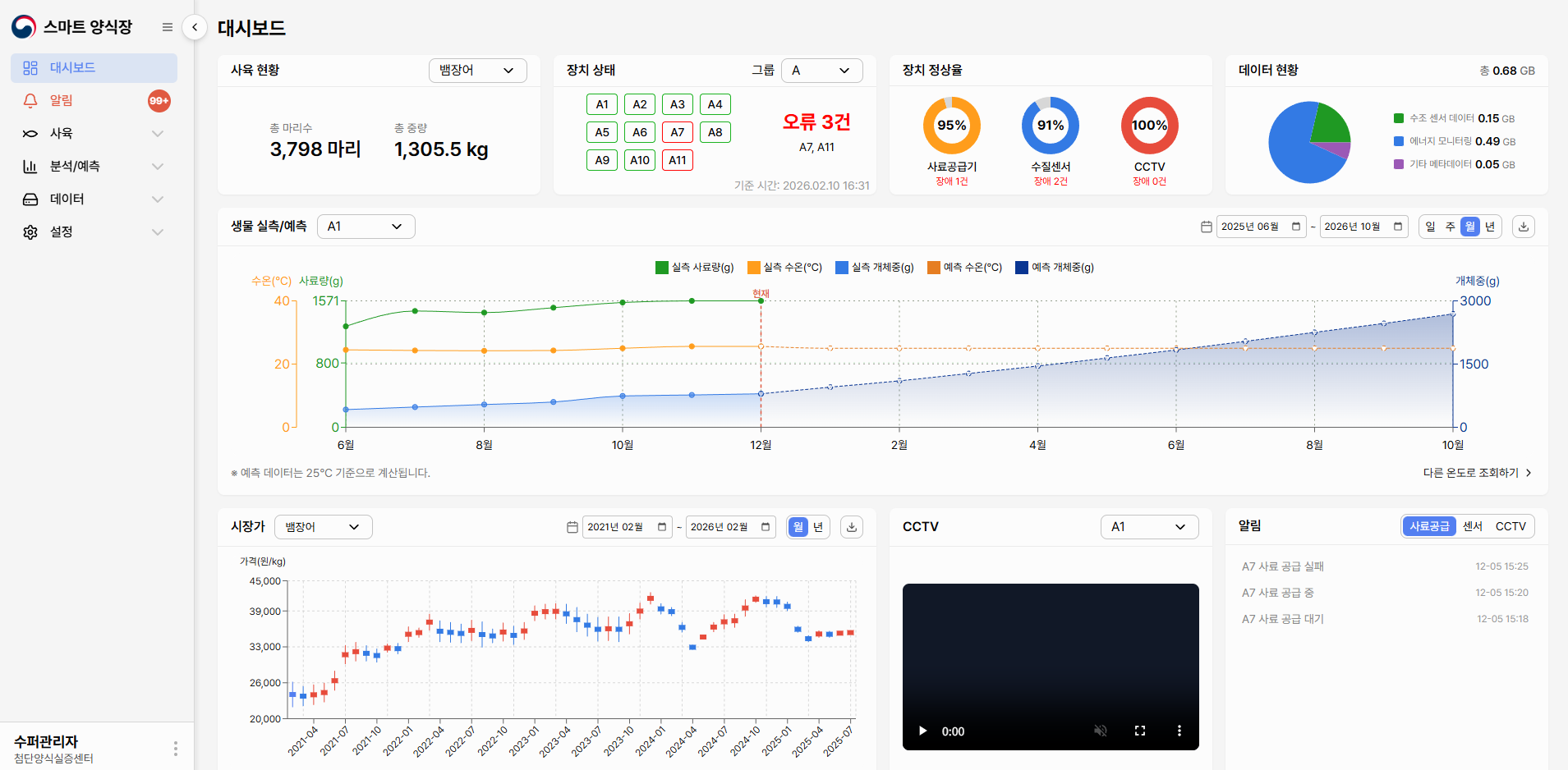

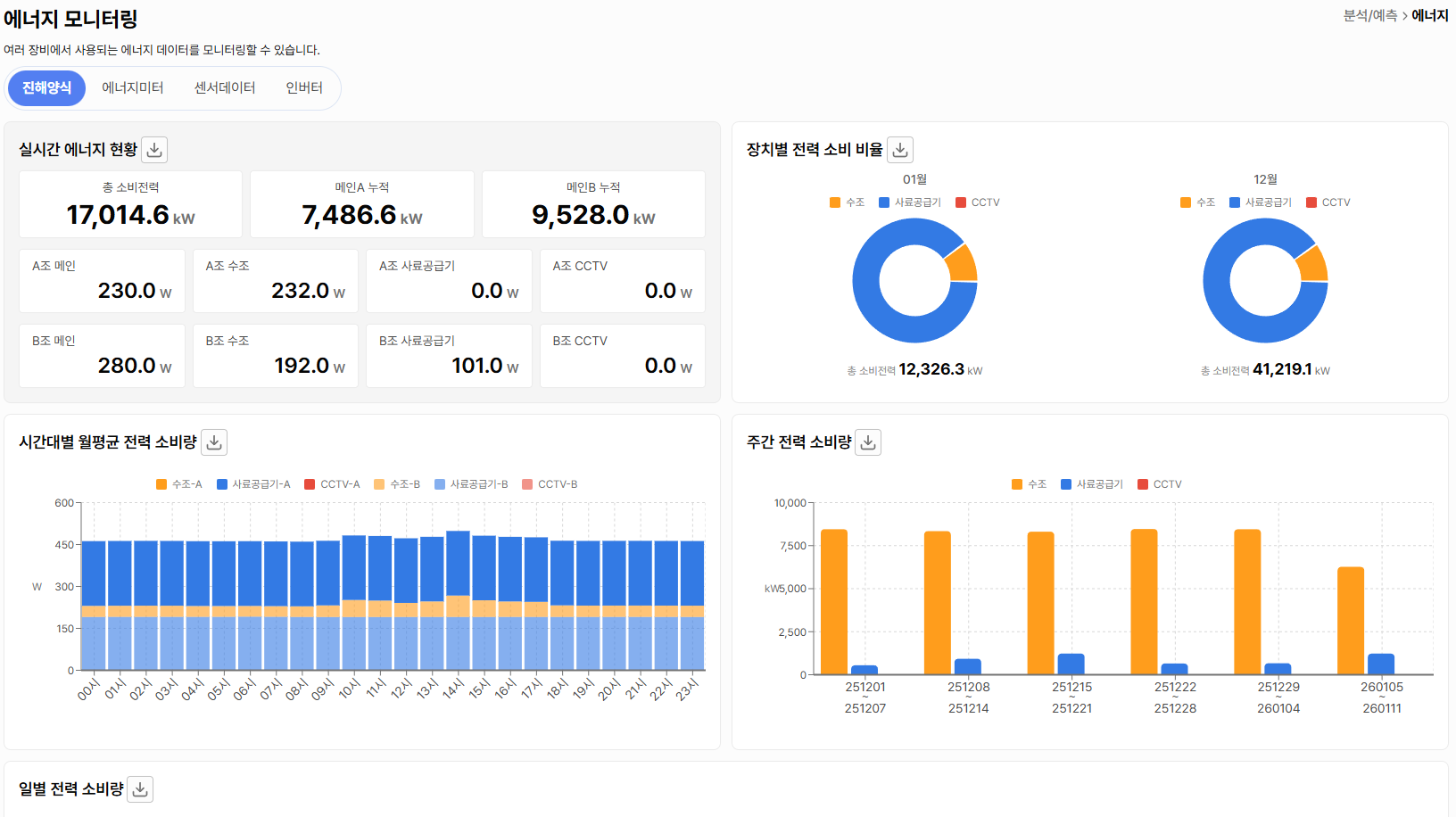

프로젝트 이미지

프로젝트 회고
하이라이트
1.
초기 단계에서 연구진 커뮤니케이션 지연으로 요구사항 정의가 늦어지고, 전체 일정 리스크 발생

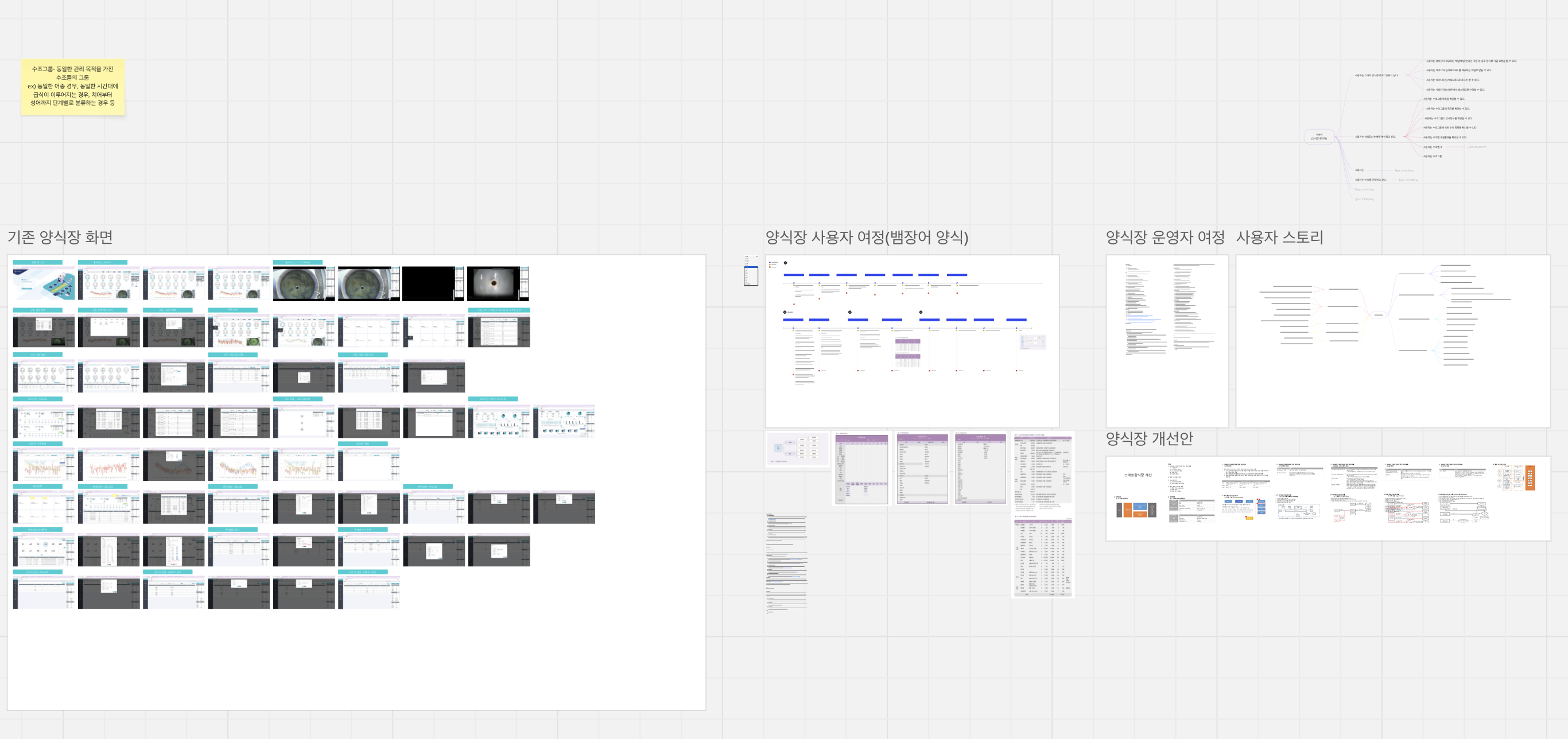

Miro를 사용하여 기존 양식장 메뉴 및 사용자 여정 정리

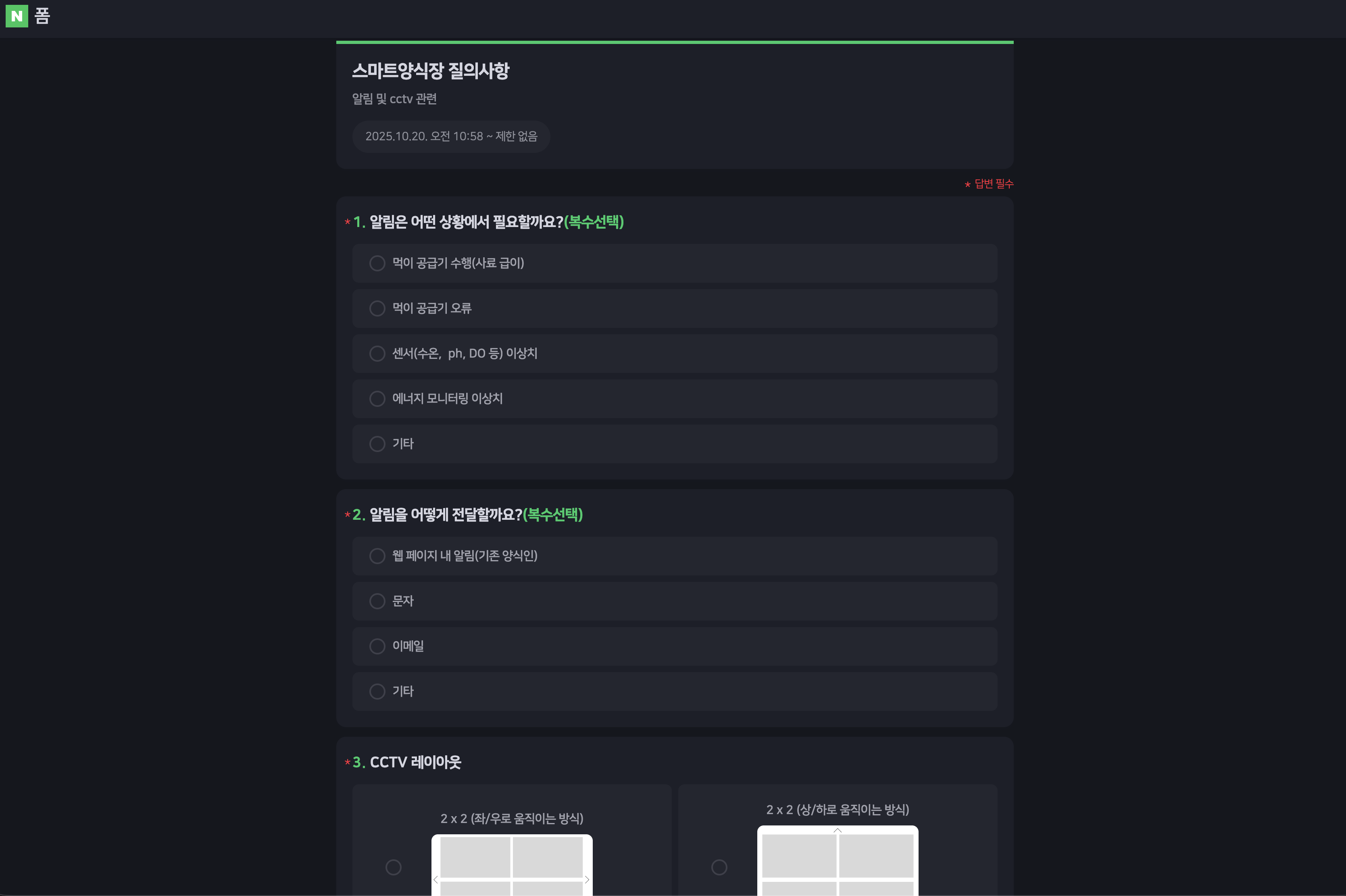

네이버 폼으로 요구사항 정의

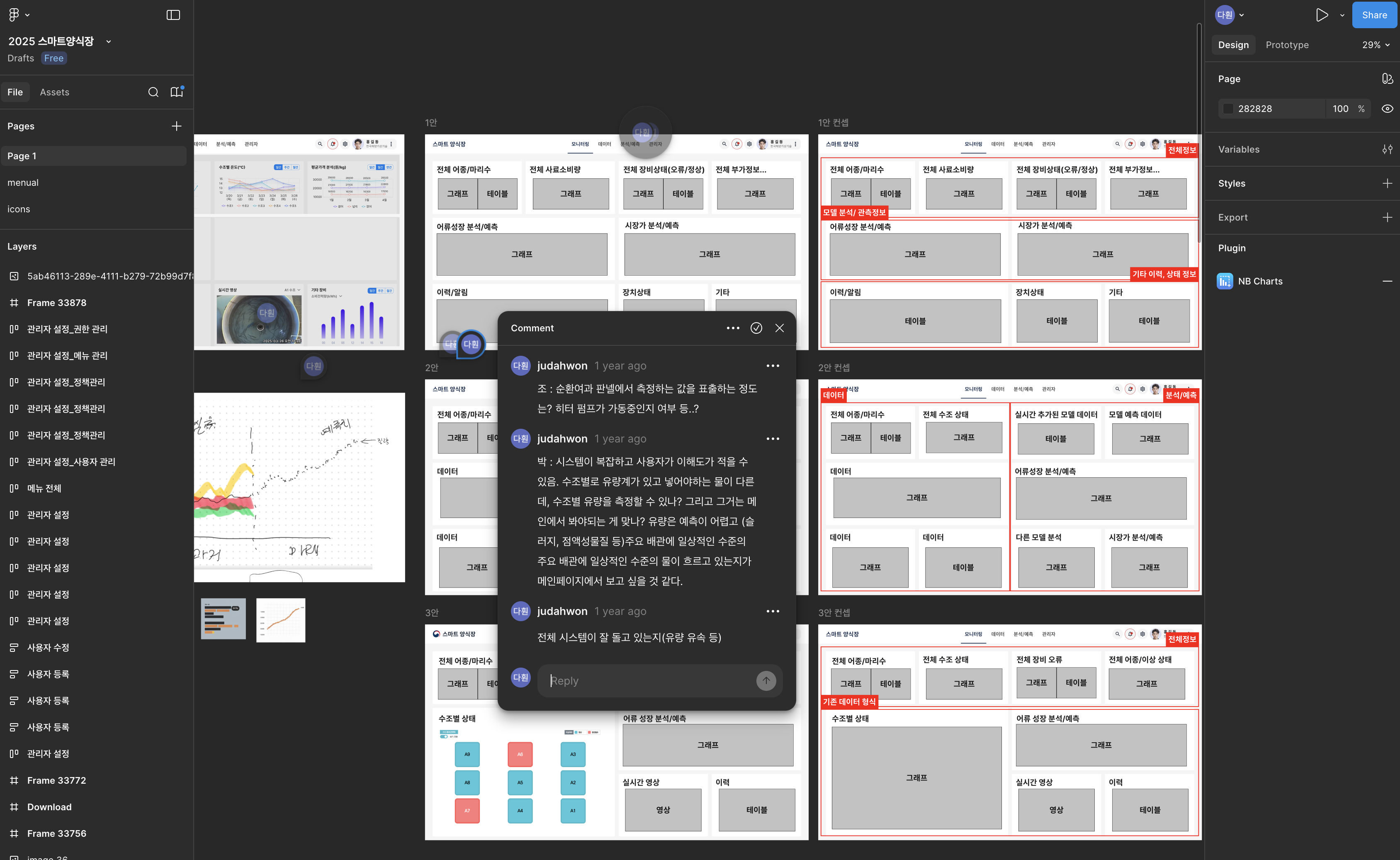

Figma 기반 요구사항 논의(대시보드 페이지 레이아웃)

Spreadsheet 기반 요구사항 정의 및 WBS 작성(산출물)

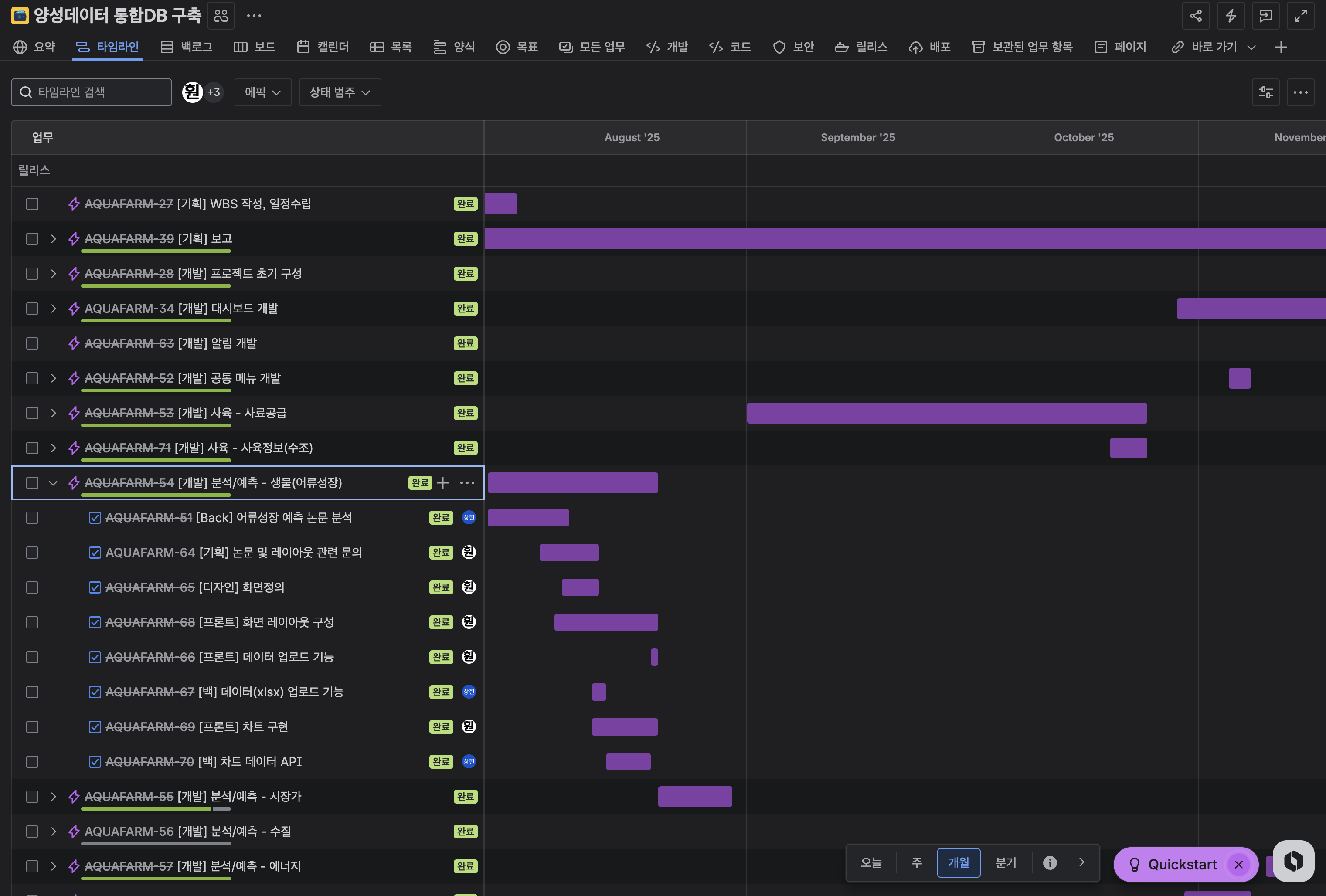

Jira 기반 기능 단위 Task 진행 상황 관리(개발팀용)

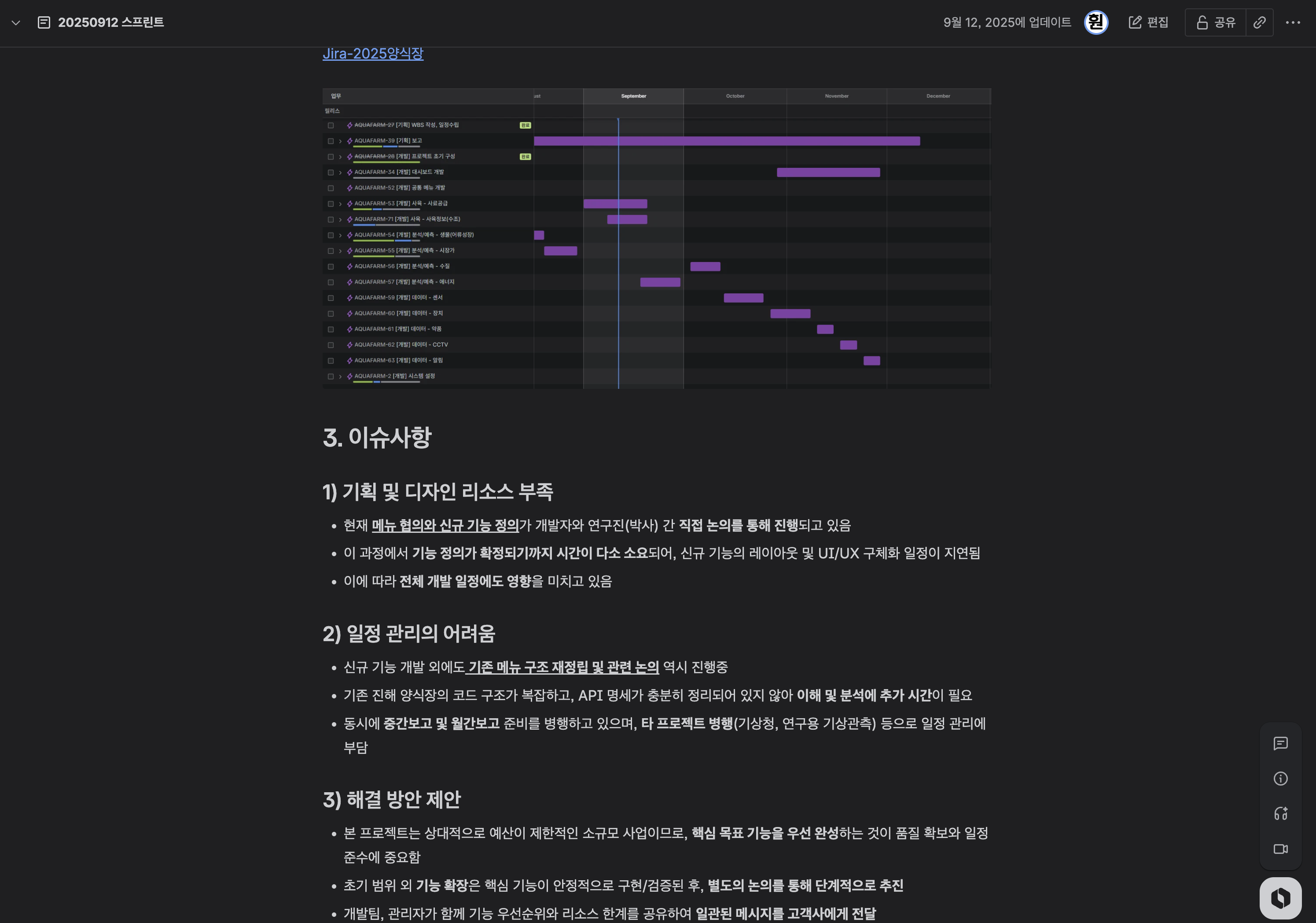

주간 스프린트 시 이슈사항 공유
Task
연구진의 실제 업무 흐름을 빠르게 파악해 요구사항을 명확히 정리하고, 일정 지연 없이 개발 착수 가능한 수준의 합의안 도출 필요
Action
연구진과 직접 소통하며 Figma, 네이버 폼, 메일, 유선통화 등 다양한 채널로 요구사항 수집. Jira 기반 기능 단위 Task 및 칸반 보드로 진행 상황 관리, 요구사항 세분화/구체화
Result
일정 지연 요소 통제, 프로젝트 전반 안정적으로 리딩
2.
연구진이 원시 데이터를 직접 확인·분석해야 해, 인사이트 도출까지 약 40분 이상 소요되는 비효율 존재

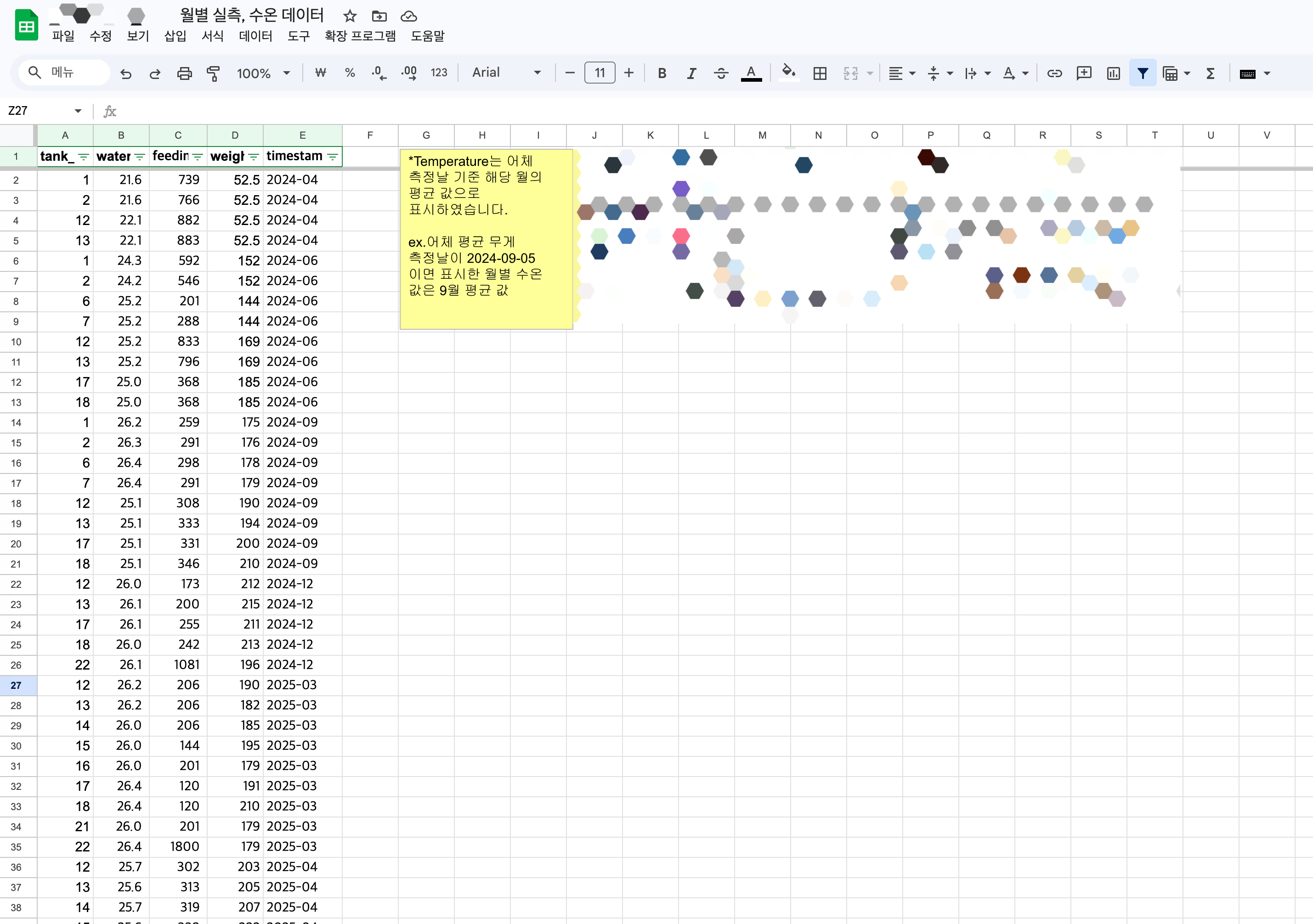

기존) 엑셀 데이터를 직접 수식으로 계산하여 결과값 도출(생물 예측 성장)

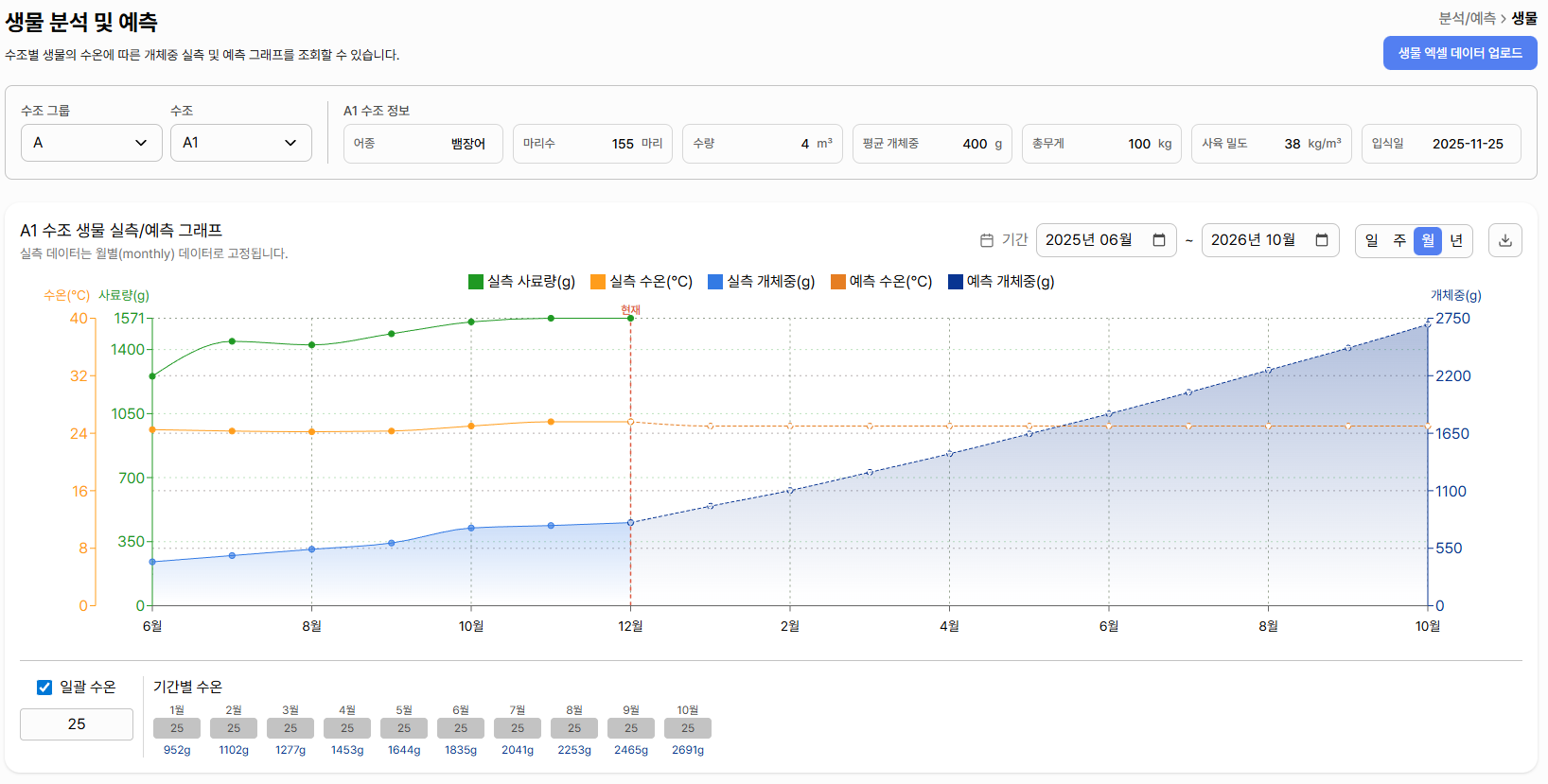

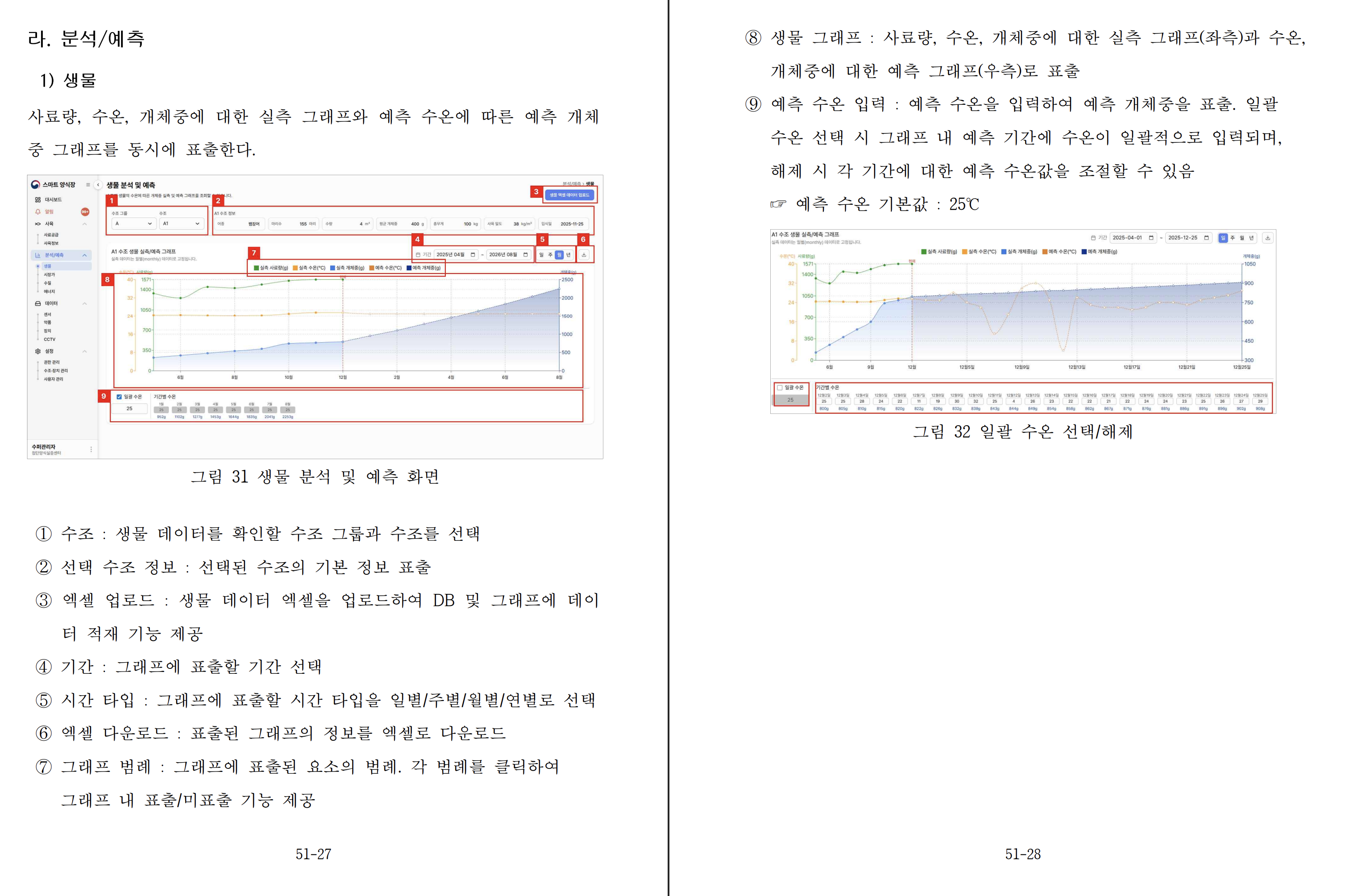

개선) Chart.js를 활용해 예측 성장 곡선 데이터를 차트로 시각화

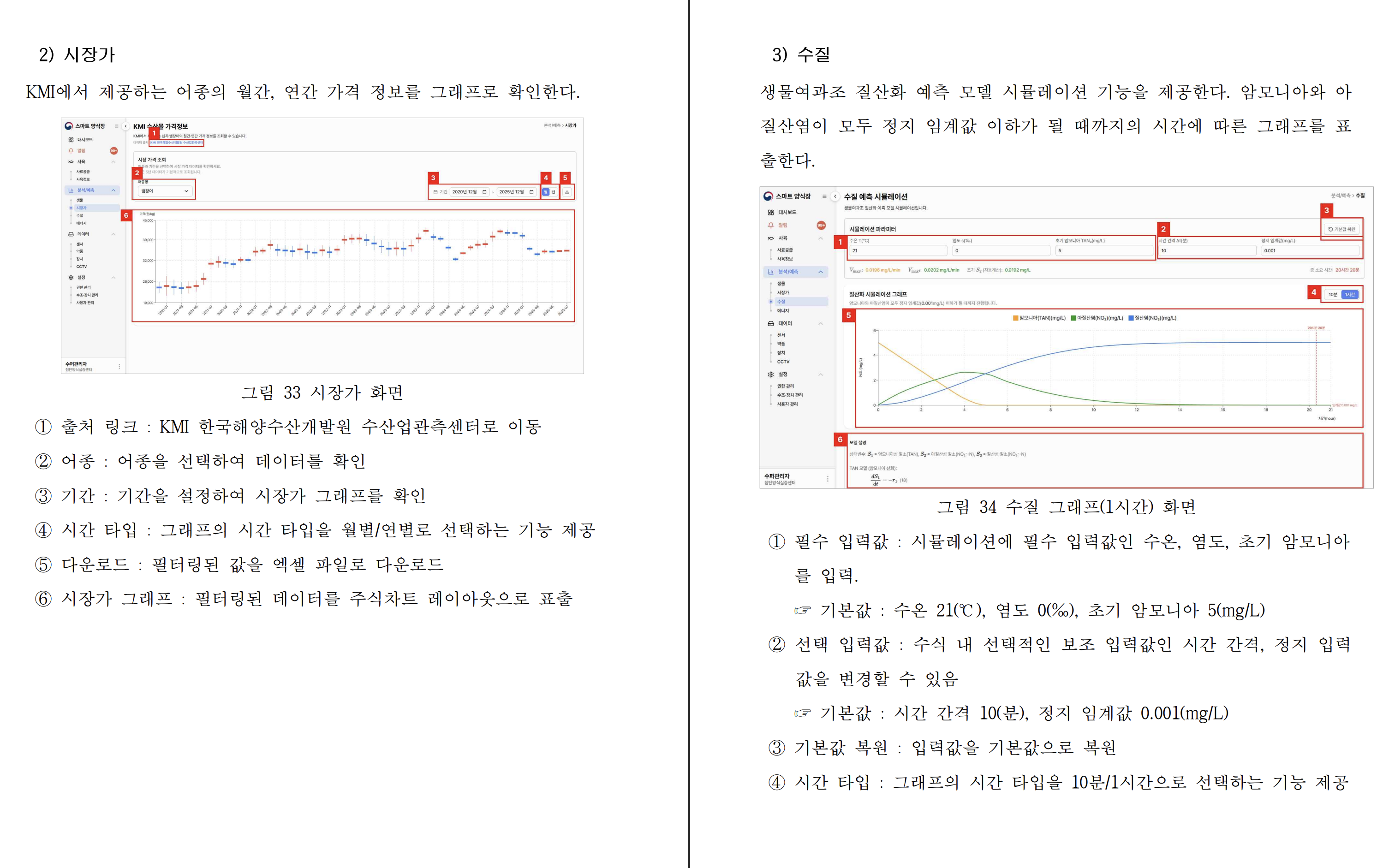

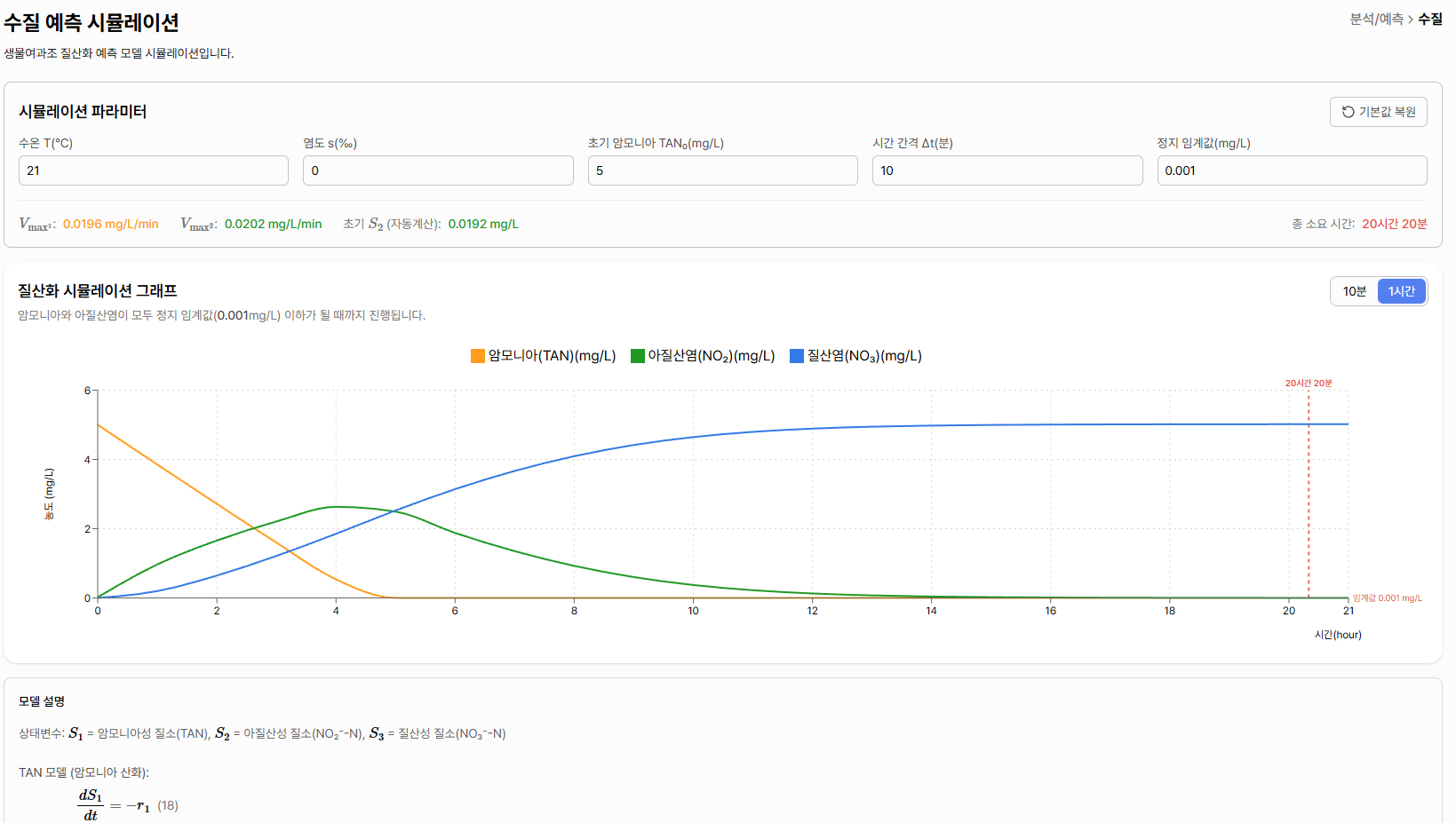

개선) Chart.js를 활용해 수질 시뮬레이션 데이터를 차트로 시각화
Task
핵심 지표를 빠르게 해석할 수 있도록, 복잡한 데이터를 직관적으로 확인 가능한 시각화 경험 제공 필요
Action
Chart.js를 활용해 성장 곡선 및 수질 시뮬레이션 데이터를 차트로 시각화
Result
데이터 분석 시간 40분 → 2분 단축 (약 95% 개선)
3.
예측 계산을 서버 중심으로 처리할 경우 응답 속도가 느려, 그래프 조작 중 인터랙션이 끊기는 문제 발생
Task
분석 정확도는 유지하면서도 사용자 조작에 즉시 반응하는 인터랙션 성능 확보 필요
Action
그래프 인터랙션은 프론트엔드에서 즉시 계산/렌더링하고, 저장/다운로드 시에만 API를 호출하도록 구조 분리
Result
사용자 인터랙션 유지, 성능과 정확성 동시 확보
4.
사내 리소스 부족으로 기획, UI/UX 업무를 전담할 인력이 없어 역할 공백 리스크가 발생

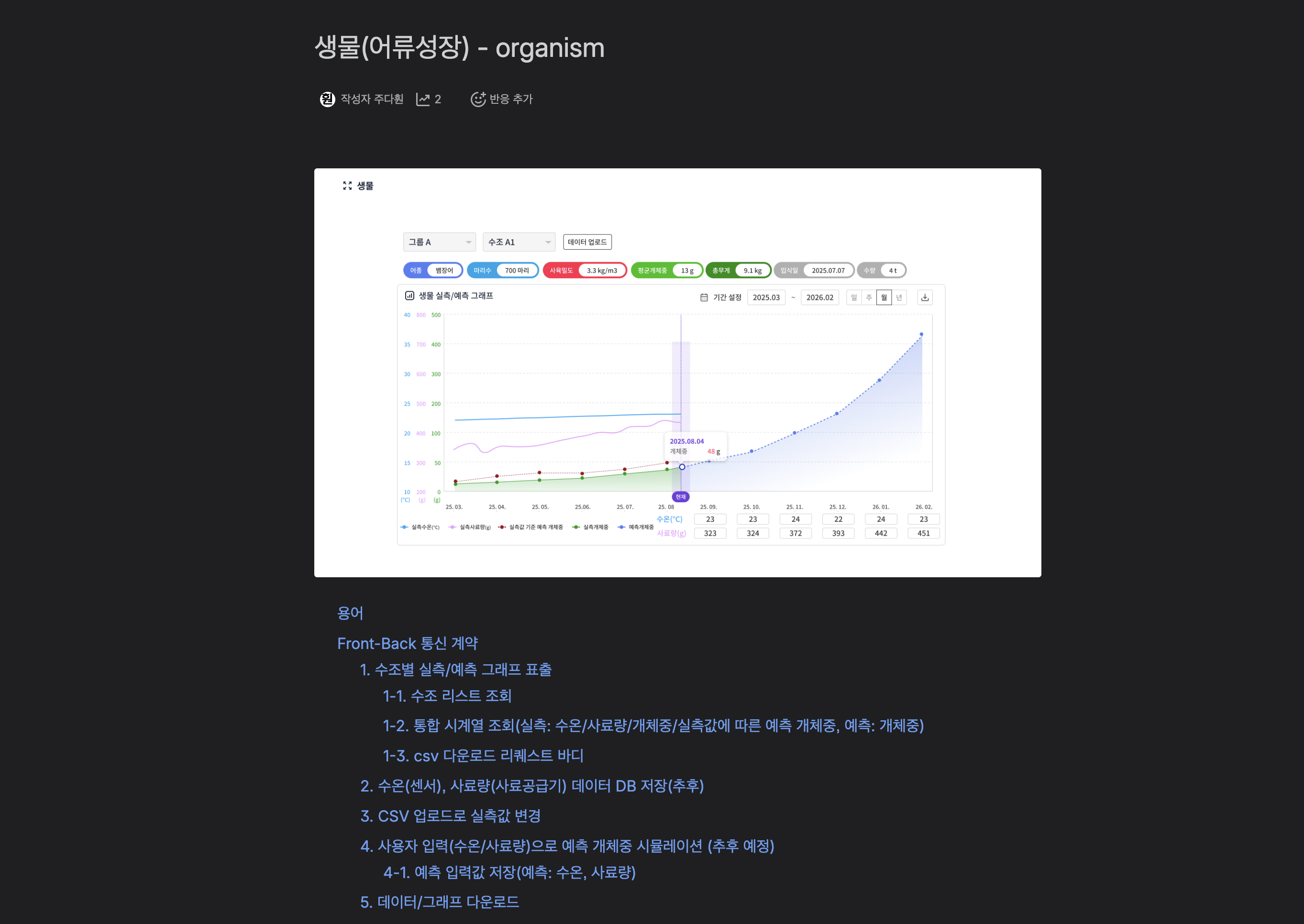

Confluence 기반 API 명세작성 (1)

Confluence 기반 API 명세작성 (2)

Swagger를 통해 Front-Backend 간 소통 비용 절약
Task
역할 공백 리스크를 줄이기 위해 팀원간 소통 비용 최소화
Action
Figma, Swagger, Jira, Confluence 등 다양한 문서 협업 도구를 활용해 엔드-투-엔드로 관리
Result
역할 공백 리스크 줄이고, 서비스 초기 구조를 안정적으로 설계하여 완성도 높은 연구 지원 플랫폼 구축
